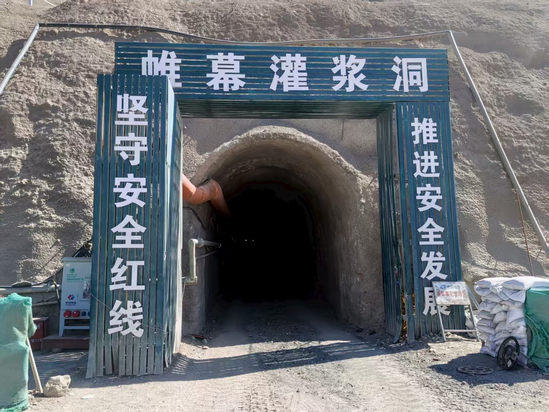

9月5日,新疆哈密抽水蓄能電站下水庫攔河壩灌漿平洞洞挖工程全部完成。這一關鍵節點的達成,標志著攔河壩明挖及洞挖項目正式轉入壩體防滲加固施工新階段,為后續壩體防滲、帷幕及固結灌漿施工的全面開展打下了良好基礎。 作為西北地區重點水利工程,新疆哈密抽水蓄能電站對優化區域水資源配置、提升防洪灌溉保障能力具有重要戰略意義。此次完工的下水庫攔河壩灌漿平洞,是壩體防滲加固的核心控制性工程,主要承擔壩基及岸坡巖體防滲處理任務。該平洞涵蓋左右岸區域,總長度達517.5米,采用城門洞型設計,開挖斷面尺寸為3.8米×4.5米(寬×高),施工中全程采用全斷面開挖工藝。 施工期間,項目團隊面臨著地質條件復雜的嚴峻挑戰:作業區域存在軟弱破碎帶,圍巖穩定性差,坍塌風險突出。為高效破解難題,團隊精準施策,推行“一洞一策”專項施工方案:通過超前地質預報技術精準研判巖體特性,運用光面爆破工藝嚴格控制開挖輪廓精度;配置小型扒渣機、小型出渣車等專用設備提升洞內出渣效率,并嚴守“先支護后開挖”原則,對破碎段及時實施錨桿與噴混凝土聯合支護及鋼支撐,全方位保障施工安全。同時,為加快建設進度,項目實行“雙班制”連續作業,在確保安全與質量雙達標的前提下,推動洞挖任務提前完成。 此次洞挖工程的“收官”,凝聚著全體參建人員團結協作、攻堅克難的努力。項目部將繼續嚴把質量關、強化安全管控、優化進度安排,全力推進后續灌漿施工,為電站早日建成投用、發揮綜合效益保駕護航。 |
||||
