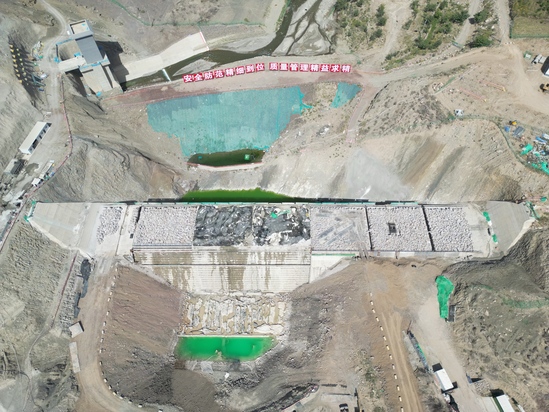

近日,新疆哈密抽水蓄能電站下水庫攔沙壩施工區域迎來建設進程中的關鍵里程碑——堆石混凝土施工高程成功突破1747.2米。這一高程不僅高于壩前圍堰頂高程1746.13米,更超越了項目所在的三道河河道十年一遇洪水位的1746.03米,標志著該攔沙壩已具備全面十年一遇最高洪水擋水能力,為區域水利安全筑牢了前期屏障。 走進項目建設現場,機械轟鳴有序,施工團隊依托創新工藝穩步推進作業,一派繁忙而有序的建設景象。據項目技術負責人介紹,為攻克傳統高自密實堆石混凝土施工中“效率低、工序繁、成本高”的行業難題,項目團隊聯合北京華石納固科技有限公司展開技術攻關,共同研發并創新應用“堆石混凝土一體化澆筑施工工藝”,對施工流程進行系統性重塑與優化。 相較于傳統工藝中“一倉一倉單獨澆筑、模板反復拆裝”的模式,此次創新工藝實現了多重突破:一方面,打破單倉施工的局限,實現2-5倉混凝土同步澆筑,大幅提升施工效率——以傳統單倉施工為例,完成一倉澆筑需5天左右,而采用一體化工藝后,三倉工作量僅需3天,時間縮短40%;另一方面,工藝革新同步整合上下游溢流面施工,創新采用免拆模板施工工藝與堆石混凝土澆筑同步推進,省去傳統施工中模板安裝拆除、拉筋布設等多道冗余工序,不僅降低了人力與材料成本,更讓壩體混凝土結合面銜接更密實。 一體化澆筑工藝的應用還帶來堆石率的顯著提升——當前壩體堆石率最大可達53%,遠超傳統工藝水平。經專業檢測,壩體整體穩定性、抗?jié)B性能均優于設計標準,真正實現“提速”與“提質”的雙重突破,為堆石混凝土工程施工樹立了“高效高質”的新標桿。 |
||||
