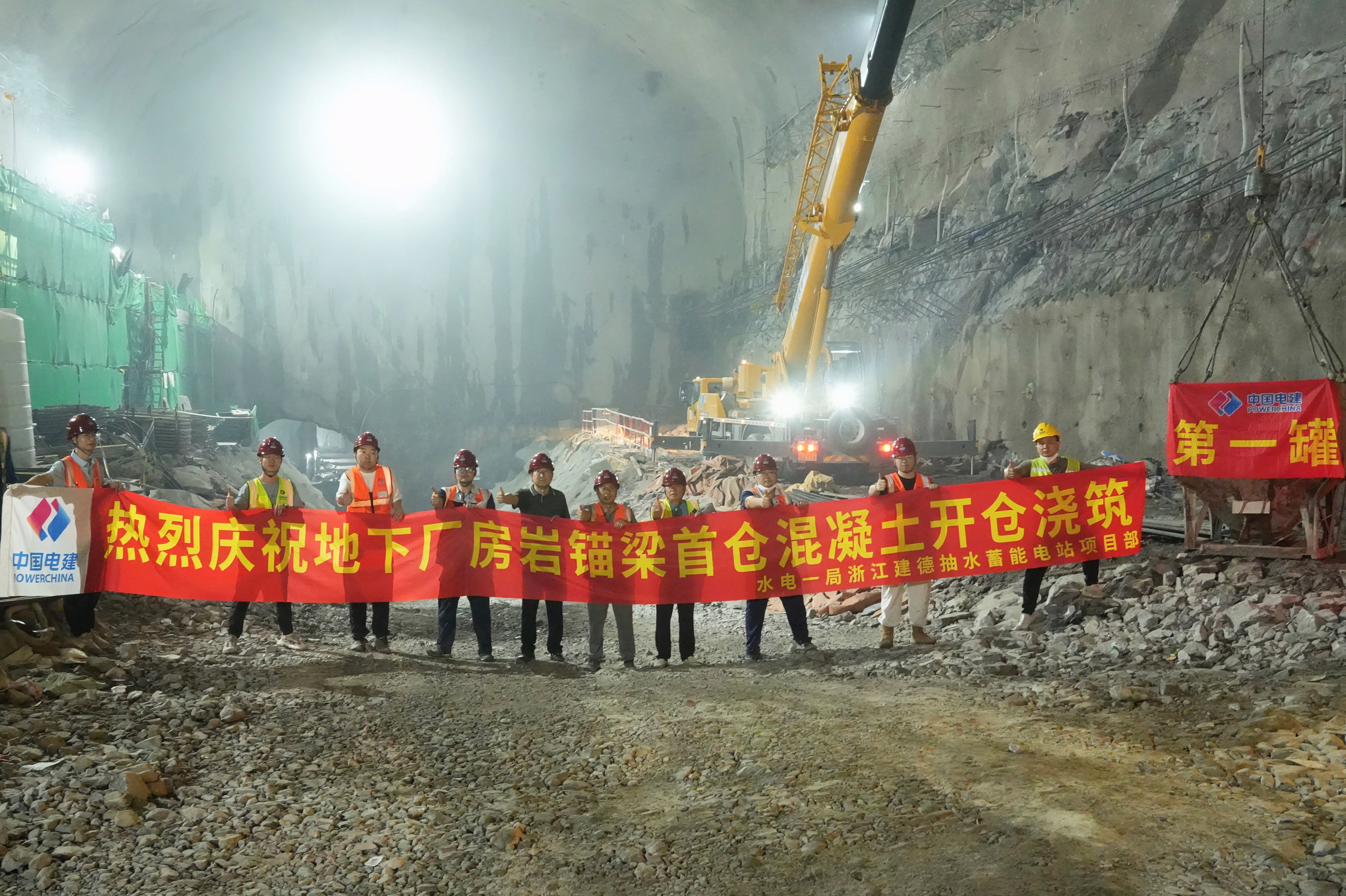

近日,浙江建德抽水蓄能電站項目地下廠房巖錨梁首倉混凝土澆筑順利完成,標志著地下洞室群關鍵承重結構施工正式啟動,為后續工程建設奠定了堅實基礎。 作為地下廠房核心受力結構,巖錨梁對施工精度與承載穩定性要求極高。其梁體位于高程-49.60米至-52.40米范圍,寬1.95米、高2.60米,上下游總長436米,需澆筑強度等級為C30W8F50的混凝土1900立方米。為確保澆筑質量與成型精度,巖錨梁被科學劃分為37段(上游18段、下游19段)進行分段施工,標準段長度為12米。 為應對地質條件帶來的施工挑戰,項目技術團隊提前開展混凝土澆筑工藝試驗,驗證混凝土在生產、運輸、澆筑全流程下溫度、坍落度等關鍵指標的變化情況。施工過程中,團隊嚴格把控混凝土配合比、振搗流程及內部溫控,確保施工質量全過程受控。 為保障首倉澆筑順利實施,項目部統籌調配資源,科學組織連續作業,有效應對了材料運輸及交叉施工等挑戰。澆筑期間,項目負責人現場指揮,工程、質檢、調度、安全等部門協同配合,圓滿完成了澆筑任務。 首倉巖錨梁的順利澆筑,檢驗了項目團隊的協同執行能力,也為后續類似施工積累了寶貴經驗。下一步,項目團隊將繼續錨定“精品工程”目標,強化安全管控與質量提升,確保后續巖錨梁澆筑及廠房開挖高效銜接,為工程按期投產提供堅實保障。 |
||||
|
