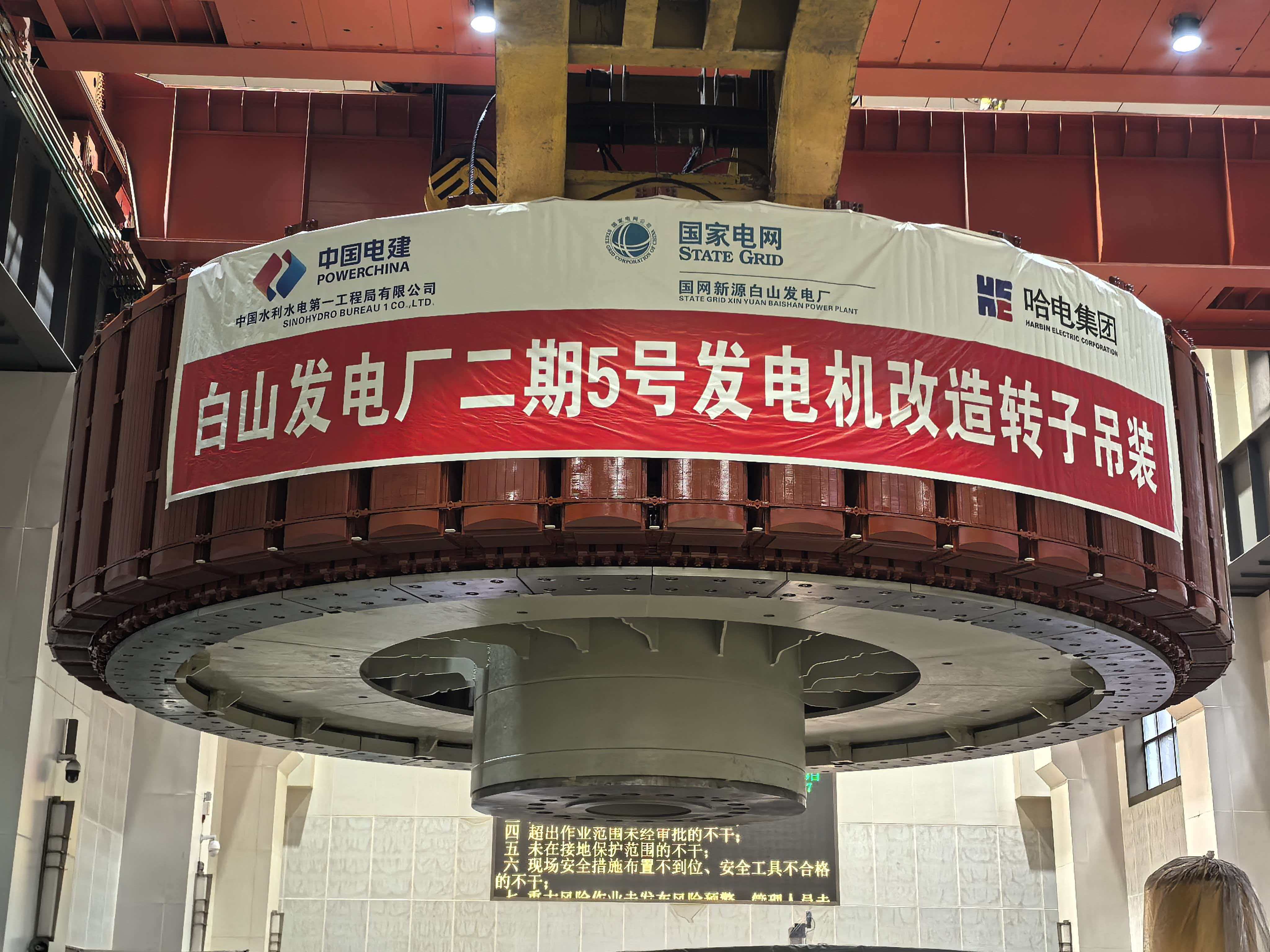

5月19日,白山發電廠5號機發電機改造項目取得關鍵進展,項目核心設備發電機轉子順利完成整體吊裝,為機組后續調試及按期投產發電奠定基礎。 前置籌備,保障作業安全受控。發電機轉子是水輪發電機組的核心部件,該轉子直徑約11米、重800余噸,具有吊裝精度要求高、安全管控難度大等特點。項目團隊結合大型機組安裝經驗,提前制定專項施工方案,開展方案評審與安全技術交底;全面校驗起重設備、吊具及鋼絲繩等機具性能,并組織試吊演練;同時細化崗位職責,劃定安全管控區域,落實全過程安全監護,確保吊裝作業安全受控。 規范操作,核心轉子精準就位。吊裝作業開始后,指揮、起重、技術、安全等崗位人員按既定流程協同作業。經過平穩起吊、平移與對位,巨型轉子安全吊入機坑并精準落位,整個過程組織有序,實現一次吊裝成功。 改造升級,服務電網調峰需求。白山二期電站依托松花江水能資源,承擔著東北電網調峰、調頻及應急保供等職能。此次轉子吊裝完成,標志著該項目全面進入調試沖刺階段。項目投產發電后,將進一步提升機組的運行可靠性和靈活調節能力,持續輸送清潔水電,為保障地方民生用電及區域電網安全穩定運行提供切實支撐。 |
|||
|
