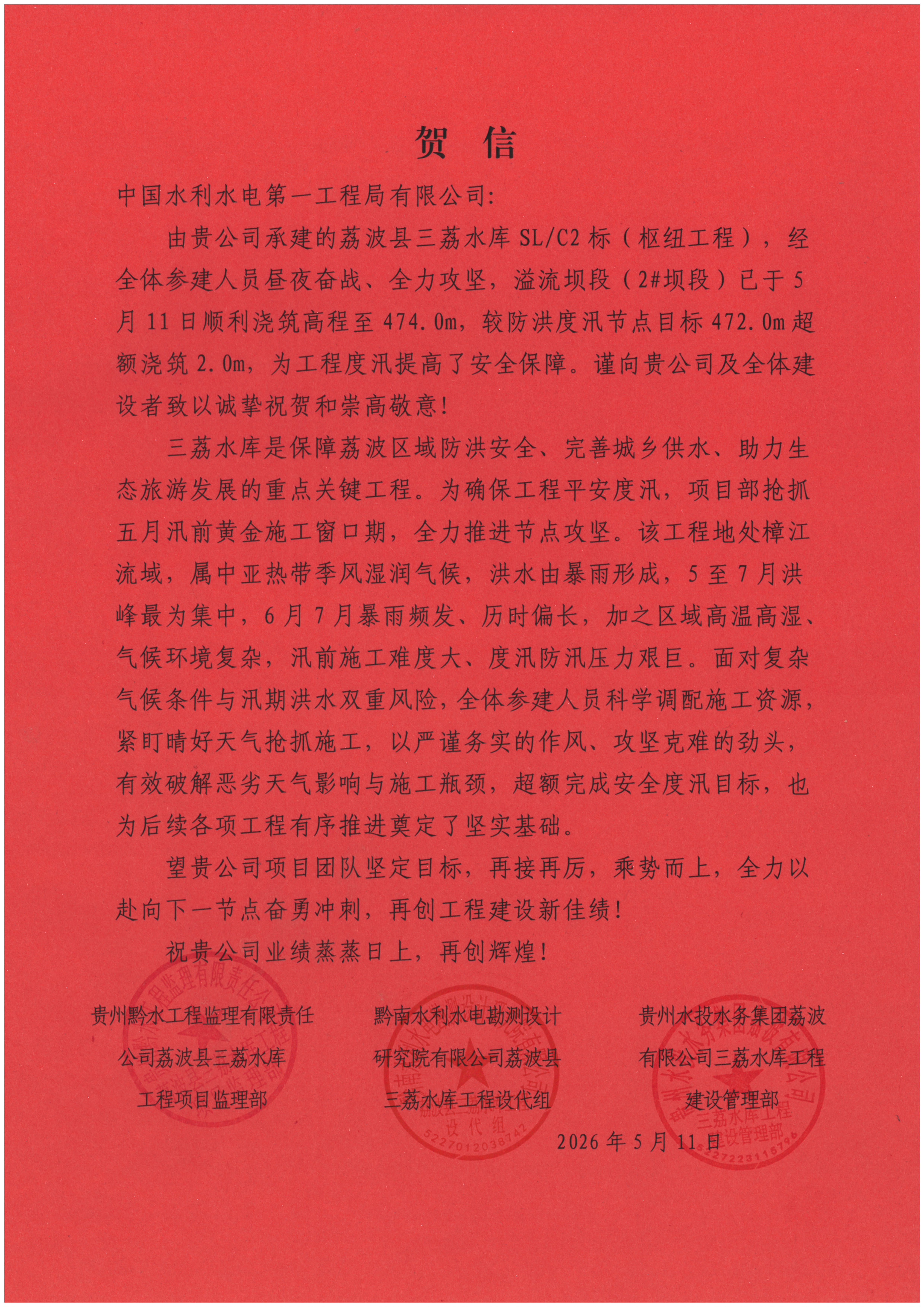

5月11日,荔波縣三荔水庫SL/C2標項目收到業主、監理、設計三方聯名賀信,祝賀該項目溢流壩段(2#壩段)澆筑至474米高程,超出度汛節點目標(472米)2米。
工程地處樟江流域,5至7月暴雨集中且高溫高濕,汛前施工與度汛壓力大。項目團隊科學調配資源,克服惡劣天氣影響,保障了施工進度。
按照2026年度汛技術要求,項目需完成溢流壩段澆筑至472米、左岸非溢流壩段(3#壩段)澆筑至462米。目前兩項節點均已完成,滿足安全度汛要求。
下一步,項目將繼續嚴守安全底線,推進年度建設任務。
